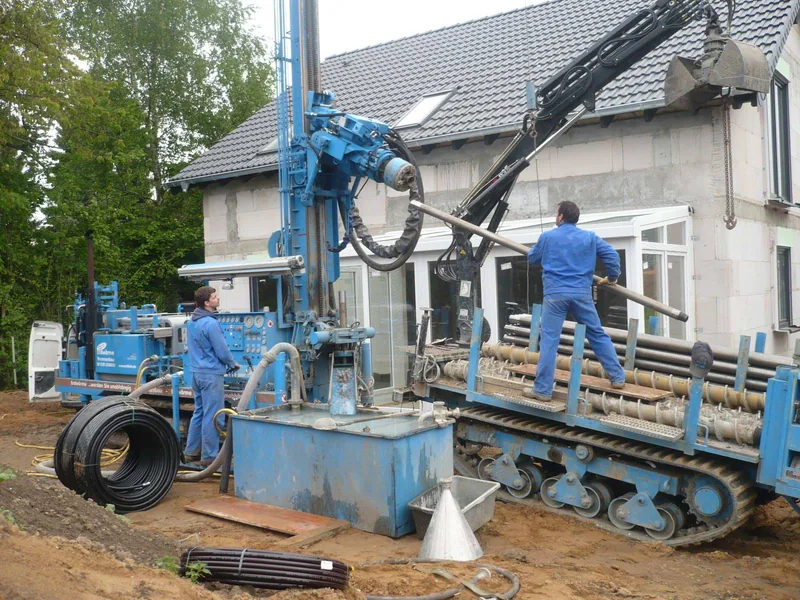

Bohrgerät beim Herstellen einer vertikalen Erdwärmesondenbohrung
Eine Erdsondenbohrung verbindet Geologie, Bohrkonzept, Verpressung und Dokumentation.Foto: Tetris L · Wikimedia Commons · Public domain

Der Prüfpfad beginnt deshalb nicht mit einer angenommenen Tiefe. Er ordnet zuerst die offenen Entscheidungen: Welche Leistung braucht das Gebäude tatsächlich, welche Fläche und Zufahrt stehen für die Baustelle zur Verfügung, welche Hinweise liefern amtliche Karten, welches Verfahren verlangt die zuständige Stelle und welche Leistungen übernimmt welcher Vertragspartner? Erst wenn diese Punkte zusammengeführt sind, kann ein Angebot technische Lücken und nachträgliche Kostenrisiken sichtbar machen.

Projektgrenze vor Bohrmetern festlegen

Eine frühe Zahl für Bohrmeter wirkt konkret, ist aber ohne Systemgrenze kaum belastbar. Für die vertikale Wärmequelle müssen Gebäudeheizlast, Warmwasserbedarf, erforderliche Systemtemperatur, Betriebsweise und die geplante Wärmepumpe gemeinsam betrachtet werden. Hinzu kommen Grundstück, mögliche Sondenanordnung und die Frage, ob spätere Kühlung oder andere Betriebszustände vorgesehen sind. Eine Zahl aus einem Nachbarprojekt kann diese Zusammenhänge nicht ersetzen, weil bereits andere Heizflächen oder ein anderer Untergrund die Auslegung verändern können.

Am Anfang steht daher ein Planstand mit gekennzeichneten Annahmen. Er beschreibt, welche Gebäudedaten gemessen oder berechnet wurden, welche Unterlagen zum Grundstück vorliegen und welche Informationen noch von Fachplanung, Behörde oder Bohrunternehmen bestätigt werden müssen. Diese Trennung verhindert, dass eine grobe Onlineorientierung unbemerkt als Ausführungsgrundlage verwendet wird. Sie schafft außerdem einen gemeinsamen Bezug für mehrere Angebote, damit nicht ein Betrieb nur das Gerät und ein anderer bereits Quelle, Erdarbeiten und Dokumentation einrechnet.

Erdlinie behandelt die Erdsonde als Entscheidungskette und nicht als pauschal geeignetes Produkt. Ein positiver Hinweis aus einer Karte, eine freie Fläche im Garten oder ein niedriger Gerätepreis beantwortet jeweils nur einen Teil der Machbarkeit. Die Entscheidung bleibt offen, bis technische Planung und standortbezogener Verfahrensweg zusammenpassen. Das ist keine Verzögerung des Projekts, sondern die Voraussetzung dafür, spätere Umplanung, unklare Nachträge und widersprüchliche Verantwortlichkeiten früh zu erkennen.

Gebäude und Heizsystem als Lastprofil erfassen

Die Wärmequelle wird für das Gebäude ausgelegt, nicht umgekehrt. Eine belastbare Heizlast oder eine fachlich dokumentierte Vorstufe muss erkennen lassen, welche Räume, Temperaturen und Bauteilzustände berücksichtigt wurden. Beheizte Fläche und Baujahr allein reichen nicht aus. Ebenso wichtig sind Heizflächen, Heizkurve, bisherige Vorlauftemperaturen, Warmwasserprofil und bereits beschlossene Sanierungsschritte. Werden diese Daten erst nach der Quellenplanung korrigiert, kann sich die notwendige Quellenleistung verschieben und ein zunächst vollständiges Angebot verliert seine Vergleichbarkeit.

Bei bestehenden Gebäuden lohnt sich eine raumweise Betrachtung der Heizflächen. Sie zeigt, ob einzelne Räume hohe Systemtemperaturen erzwingen oder ob hydraulischer Abgleich, größere Heizkörper beziehungsweise Flächenheizung den Betrieb verbessern können. Das Ergebnis muss nicht automatisch eine umfassende Sanierung sein. Entscheidend ist, dass die geplante Temperatur und Leistung nicht aus einem Idealzustand stammen, den das Gebäude später nicht erreicht. Auch elektrische Zusatzheizung oder ein zweiter Wärmeerzeuger dürfen nur mit benannter Funktion in die Bilanz eingehen.

Für einen fairen Angebotsvergleich erhalten alle Anbieter denselben Datenstand. Änderungen werden mit Datum und Verantwortlichem dokumentiert, statt telefonisch zwischen zwei Gewerken zu verschwinden. So lässt sich nachvollziehen, ob die Wärmepumpe, die Erdsonde und die Gebäudeseite auf derselben Lastannahme beruhen. Die Heizlast ist dabei kein Verkaufswert, sondern eine Schnittstelle: Sie verbindet den tatsächlichen Bedarf mit Quellenplanung, Geräteauswahl, Hydraulik und späterer Betriebsbeobachtung.

Grundstück und Bohrlogistik getrennt prüfen

Eine Sondenposition auf einem Lageplan beweist noch keinen ausführbaren Bohrplatz. Geprüft werden Zufahrtsbreite, Tragfähigkeit, Rangierfläche, Aufstellbereich, Arbeitshöhe, Abstand zu Gebäuden und Leitungen sowie der Weg für Material, Wasser und austretendes Bohrgut. Auch Schutz von Fassade, Pflaster, Garten und Nachbarflächen gehört in diese Betrachtung. Je dichter das Grundstück bebaut ist, desto wichtiger wird ein Baustellenkonzept, das nicht nur den idealen Endzustand, sondern Anlieferung und Rückbau abbildet.

Bestandspläne für Strom, Wasser, Abwasser, Telekommunikation und andere Leitungen werden mit der tatsächlichen Situation abgeglichen. Unbekannte Leitungen oder ältere Eintragungen sind als offene Punkte zu markieren. Die spätere Leitungsführung von der Sonde bis in das Gebäude benötigt ebenfalls Platz, Durchführungen und eine definierte Abdichtung. Wird nur die Bohrstelle betrachtet, fehlen häufig genau die Leistungen, die nach dem Bohrtag sichtbar werden: Graben, Hauseinführung, Verteiler, Oberflächenwiederherstellung und Koordination mit anderen Gewerken.

Das Logistikkonzept sollte benennen, wer Absperrungen, Schutzmaßnahmen, Entsorgung und Wiederherstellung übernimmt. Fotos können den Bestand dokumentieren, ersetzen aber keine Freigabe durch Eigentümer oder Fachleute. Bei engem Zugang ist ein anderes Gerät möglicherweise eine Option; daraus folgt jedoch nicht automatisch die technische oder behördliche Machbarkeit. Die Auswahl des Bohrverfahrens bleibt Aufgabe qualifizierter Planung und Ausführung auf Grundlage des konkreten Standorts.

Amtliche Karten als Screening, nicht als Freigabe nutzen

Geologische Dienste und Länderportale stellen wertvolle Hinweise zu Untergrund, Schutzbereichen, bekannten Risiken und möglichen Verfahrenswegen bereit. Diese Informationen helfen, Fragen früh zu sortieren und ungeeignete Pauschalannahmen zu vermeiden. Maßstab, Datenstand und Legende müssen jedoch mitgelesen werden. Eine farbige Fläche auf einer Übersichtskarte beschreibt nicht automatisch die Bedingungen an einer Grundstücksgrenze und schon gar nicht die ausführbare Sondenleistung eines konkreten Entwurfs.

Zum Screening gehören auch Hinweise auf Altbergbau, Auffüllungen, artesische Verhältnisse, Grundwasserstockwerke oder andere lokal relevante Unsicherheiten, soweit die zuständigen Quellen sie ausweisen. Ein Hinweis ist zunächst ein Prüfauftrag. Er kann zusätzliche Unterlagen, eine andere Sondenanordnung oder eine vertiefte Abstimmung auslösen. Umgekehrt bedeutet das Fehlen eines auffälligen Kartensignals keine Garantie, dass die Bohrung ohne weitere Anforderungen geplant oder ausgeführt werden kann.

Die Ergebnisse werden in einem kurzen Quellenprotokoll festgehalten: Portal, Kartenschicht, Abrufdatum, betrachteter Bereich und daraus abgeleitete Frage. Das Protokoll soll keine geologische Expertise vortäuschen. Es macht vielmehr sichtbar, welche Annahmen aus öffentlichem Screening stammen und welche Angaben von Fachplanung, zuständiger Stelle oder Bohrbetrieb bestätigt werden müssen. Diese Nachvollziehbarkeit ist besonders wichtig, wenn zwischen erster Orientierung und Beauftragung mehrere Monate liegen.

Behördenweg und wasserbezogene Prüfung früh klären

Für Erdwärmesonden gibt es keinen bundesweit identischen Ablauf, der sich aus einer allgemeinen Webseite abschließend ablesen lässt. Wasserrecht, landesbezogene Vorgaben, örtliche Zuständigkeit und die Merkmale des Vorhabens bestimmen, welche Anzeige, Erlaubnis, Unterlage oder fachliche Beteiligung erforderlich ist. Der erste Schritt ist deshalb die Identifikation der aktuell zuständigen Stelle für die konkrete Adresse. Erst danach lässt sich ein belastbarer Verfahrenskalender aufstellen.

Anfragen an die Behörde sollten einen konsistenten Planstand verwenden. Dazu gehören Grundstücksbezug, vorgesehene Wärmequelle, Planungsstand, bekannte Schutz- oder Risikohinweise und Ansprechpartner für technische Rückfragen. Eine unverbindliche telefonische Auskunft kann Orientierung geben, sollte aber nicht als erteilte Freigabe in einen Vertrag übernommen werden. Bedingungen, Nachforderungen und formale Entscheidungen werden schriftlich dokumentiert und dem gleichen Projektstand zugeordnet.

Vertrag und Zeitplan müssen berücksichtigen, dass eine behördliche Prüfung offen ausgehen oder zusätzliche Anforderungen erzeugen kann. Sinnvoll sind deshalb klare Entscheidungstore: Welche Leistungen dürfen vor einer formalen Klärung beginnen, welche Planungskosten fallen unabhängig vom Ergebnis an und wie wird mit Änderungen umgegangen? Diese Regelung ist keine Rechtsberatung. Sie verhindert aber, dass Genehmigungsrisiken zwischen Auftraggeber, Planer, Heizungsbetrieb und Bohrunternehmen unbemerkt weitergereicht werden.

Sondenfeld, Bohrung und Solekreis als Einheit planen

Die Auslegung umfasst mehr als die Länge einer einzelnen Sonde. Je nach Bedarf und Standort können Anzahl, Anordnung, hydraulische Verschaltung und Betriebsweise variieren. Die Planung muss erkennen lassen, wie Quellenleistung, gegenseitige Beeinflussung und langfristiger Wärmeentzug berücksichtigt wurden. Standardwerte ohne benannte Grundlage sind dafür nicht ausreichend. Wenn Annahmen verwendet werden, müssen sie als solche sichtbar bleiben und vor der Ausführung durch die vorgesehenen Nachweise bestätigt werden.

Zum Ausführungskonzept gehören Bohrverfahren, Sondenmaterial, Verpressung, Druck- und Dichtheitsprüfung, Solemedium, Verteiler, Leitungsführung und Dokumentation. Jede Position besitzt Schnittstellen zu anderen Gewerken. Beispielsweise kann ein Heizungsangebot den Soleverteiler enthalten, während das Bohrangebot nur bis zu einem Übergabepunkt reicht. Ohne eindeutige Grenze entstehen Lücken, obwohl beide Angebote für sich vollständig wirken. Ein Schema mit benannten Übergabepunkten macht diese Verantwortung prüfbar.

Auch Abweichungen während der Bohrung brauchen vorab vereinbarte Regeln. Der Vertrag sollte erklären, wer informiert wird, welche Entscheidung dokumentiert werden muss und wie Mehr- oder Minderleistungen bewertet werden. Eine pauschale Erfolgszusage wäre bei unbekanntem Untergrund nicht seriös. Belastbarer ist ein Verfahren, das Beobachtungen, Abbruchkriterien, Alternativen und Freigaben nachvollziehbar ordnet, ohne dem ausführenden Fachbetrieb seine technische Verantwortung abzunehmen.

Vollkosten und Angebotsgrenzen vergleichbar machen

Der Gerätepreis bildet nur einen Teil des Projekts ab. Ein Vollkostenrahmen trennt Vorprüfung und Planung, Behördenleistungen, Baustelleneinrichtung, Bohrung, Sonde und Verpressung, Solekreis, Hauseinführung, Wärmepumpe, Speicher und Hydraulik, Elektroarbeiten, Anpassungen an Heizflächen, Inbetriebnahme sowie Wiederherstellung. Statt früh einen scheinbar exakten Gesamtbetrag zu nennen, wird jede Position als enthalten, optional, bauseits oder noch offen markiert.

Angebote werden auf eine gemeinsame Leistungsstruktur übertragen. Mengen, Annahmen, Übergabepunkte, Nachweise, Nebenleistungen und Änderungsregeln stehen dabei neben dem Preis. Dadurch wird sichtbar, ob ein günstigeres Angebot tatsächlich dieselbe Systemgrenze abdeckt oder wichtige Arbeiten auslagert. Pauschalformulierungen wie schlüsselfertig sind nur hilfreich, wenn die zugehörigen Leistungen konkret benannt und widerspruchsfrei mit Plänen und Vertragsbedingungen verknüpft sind.

Fördermöglichkeiten können die Finanzierung beeinflussen, dürfen aber nicht als garantierter Erlös vom Angebot abgezogen werden. Maßgeblich sind der aktuelle Förderstand, Antragsberechtigung, Reihenfolge und Nachweise zum jeweiligen Zeitpunkt. Ein belastbarer Entscheidungsbogen zeigt daher Projektkosten und mögliche Förderung getrennt. So bleibt die Investitionsentscheidung verständlich, selbst wenn sich Programmregeln, Bonusvoraussetzungen oder Zeitpunkte verändern.

Abnahme, Dokumentation und Betrieb vorbereiten

Vor dem Verfüllen und Schließen von Oberflächen werden Leitungswege, Sondenpositionen und Übergabepunkte nachvollziehbar dokumentiert. Zur Übergabe gehören die vereinbarten Prüfprotokolle, verwendete Materialien, Einmessung, hydraulisches Schema, Einstellungen, Bedienhinweise und Ansprechpartner für Mängel oder Wartung. Welche Unterlagen im konkreten Projekt erforderlich sind, wird vor der Beauftragung festgelegt. Eine lose Sammlung von Datenblättern ersetzt keine projektbezogene Dokumentation.

Die Inbetriebnahme muss Quellen- und Gebäudeseite gemeinsam betrachten. Volumenströme, Regelung, Heizkurve und Messkonzept werden nicht unabhängig voneinander optimiert. Für die spätere Beurteilung der Jahresarbeitszahl braucht es eine nachvollziehbare Systemgrenze: Welche Stromverbräuche werden erfasst, welche Wärmemenge wird gemessen und welche Zusatzenergien gehören zur Bilanz? Ohne diese Definition können scheinbar präzise Kennzahlen unterschiedliche Anlagenbereiche beschreiben.

Ein Übergabetermin beendet nicht jede fachliche Beobachtung. Das erste Betriebsjahr kann Wetter, Warmwasserprofil und reale Nutzung sichtbar machen. Abweichungen sollten anhand dokumentierter Werte geprüft werden, bevor Einstellungen oder Komponenten verändert werden. Erdlinie verspricht weder eine bestimmte Leistung noch einen bestimmten Verbrauch. Der Projektcheck dient dazu, Unterlagen und offene Entscheidungen für Fachleute zu strukturieren; Planung, Freigabe, Ausführung und Abnahme bleiben bei den jeweils verantwortlichen Stellen.

Fragen zum Prüfpfad

Häufig gefragt

Ist eine Erdsonde auf jedem Grundstück möglich?

Nein. Gebäudebedarf, verfügbare Fläche, Zufahrt, Leitungen, Untergrund, Schutzbereiche und der örtliche Verfahrensweg unterscheiden sich. Amtliche Karten können Prüfbedarf zeigen, aber erst die standortbezogene technische und behördliche Klärung kann eine Variante bestätigen.

Kann man die notwendige Bohrung aus Wohnfläche oder Baujahr ableiten?

Nicht belastbar. Benötigt werden mindestens eine nachvollziehbare Heizlast beziehungsweise fachliche Vorstufe, Systemtemperaturen, Warmwasserprofil und Angaben zur Betriebsweise. Diese Gebäudedaten werden anschließend mit Quellenplanung und Standortbedingungen verbunden.

Was muss ein Erdsondenangebot zusätzlich zum Bohrpreis enthalten?

Erkennbar sein sollten Planung, Behördenleistungen, Baustelleneinrichtung, Bohrverfahren, Sonde und Verpressung, Prüfungen, Solekreis, Übergabepunkte, Hauseinführung, Dokumentation, Wiederherstellung und Regeln für Abweichungen. Offene oder bauseitige Positionen werden ausdrücklich markiert.

Ersetzt ein positives Kartenbild die behördliche Abstimmung?

Nein. Karten sind Screeningwerkzeuge mit Maßstab, Datenstand und Grenzen. Zuständige Stelle, Fachplanung und Bohrunternehmen benötigen für das konkrete Vorhaben weitere Unterlagen; nur der aktuelle adressbezogene Verfahrensstand ist für die nächsten Projektschritte maßgeblich.

Ist der Erdlinie-Projektcheck bereits eine Planung oder Beauftragung?

Nein. Er strukturiert Gebäude-, Grundstücks- und Kontaktdaten für eine mögliche Vermittlung. Er ersetzt weder Heizlastberechnung, geologische Bewertung, Genehmigung, Vertragsprüfung noch Ausführungsplanung und garantiert kein Angebot oder positives Prüfergebnis.
